Obras Sanitarias del Estado | Uruguay

Sector Menú Móviles

  • Avance de las obras

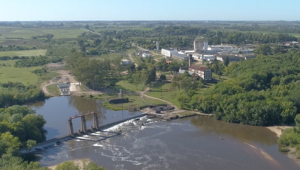

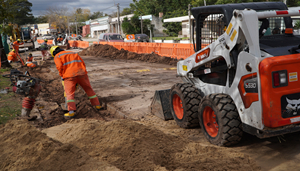

    Las obras de saneamiento de Young, Río Negro, ya alcanzan 17 kilómetros de red construida y entran en su etapa final.

    OSE continúa avanzando en los trabajos que forman parte del Plan de Universalización del Saneamiento en Uruguay. Los mismos, se concentran principalmente en la zona suroeste de la ciudad contemplando además las inmediaciones del Liceo 1 y zonas aledañas al hospital.

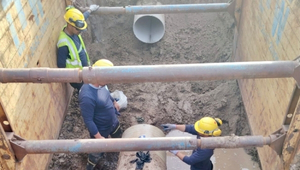

    Los trabajos comenzaron hace aproximadamente nueve meses y ya se ejecutaron casi 17 kilómetros de red de colectores y fueron aprobados unos 13900 metros de tuberías. Además, se concretaron más de 500 conexiones directas y 300 cámaras en vereda, permitiendo que más de un predio pueda conectarse a una misma infraestructura.

    Estas obras forman parte de las intervenciones que se desarrollan en distintas localidades del interior del país para ampliar el acceso al servicio. El proyecto en Young prevé la ejecución de cerca de 20 kilómetros en total y además se encuentran en ejecución más de 200 registros, de los cuales más de 60 ya fueron aprobados.

    Se estima que las tareas en la vía pública, tanto en calles como en veredas, culminarán en aproximadamente un mes y medio, incluyendo posteriormente las tareas de pavimentación. Luego continuarán las etapas vinculadas a los pozos de bombeo y a la planta de tratamiento.



    En el marco de la Ley 18.840 que establece la obligatoriedad de conexión a las redes públicas de saneamiento, se implementará un plan de comunicación dirigido a vecinos y vecinas para informar sobre el funcionamiento del sistema, sus características y la adecuación de las instalaciones internas de cada vivienda para conectarse.



    Estas acciones apuntan a la mejora de la calidad de vida de la población y contribuyen al cuidado del medio ambiente.

  • Inversión para tareas operativas

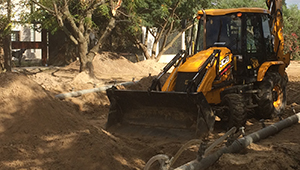

    OSE viene desarrollando instancias de capacitación para el personal del organismo, tras la incorporación de 30 miniexcavadoras de última generación adquiridas por una inversión de 1,2 millones de dólares.



    Durante la jornada del 13 de mayo se realizó un curso teórico-práctico sobre el uso de esta maquinaria, dirigido a funcionarios de Operaciones Técnicas, Líneas de Aducción, la Gerencia de Contexto Crítico y Emergencia, y de la Región Sureste.

    Las nuevas miniexcavadoras serán destinadas a tareas de reparación y sustitución de tuberías de agua potable y saneamiento en distintas ciudades del país, permitiendo mejorar la capacidad de respuesta y optimizar los trabajos en territorio.



    Esta adquisición forma parte del proceso de renovación de maquinaria iniciado en 2018, orientado tanto a la sustitución de equipos antiguos como a la ampliación del parque operativo existente.

    Las nuevas unidades reemplazan parcialmente maquinaria incorporada en 2009 y aportan mayor versatilidad para intervenir en espacios reducidos.

  • Últimos meses de ejecución de la obra

    OSE está finalizando las obras de mejora del sistema de potabilización de agua en Campana, departamento de Colonia, con el objetivo de actualizar la infraestructura para asegurar el servicio y optimizar la calidad de vida de la población.

    Estos trabajos se enmarcan en un plan de modernización y fortalecimiento de los sistemas de abastecimiento que OSE lleva adelante de manera sostenida en todo el país.

    La inversión se encuentra en el orden de los 25 millones de pesos, y se espera que en unos meses ya se encuentre operativa.



    Infraestructura.

    Las obras incluyen la construcción de una nueva planta equipada con un sistema de ósmosis inversa, que es un proceso avanzado de purificación el cual permitirá optimizar la calidad del agua tratada.

    Los trabajos contemplan además la instalación de 3 tanques de agua tratada de 20m3 cada uno, y un tanque de agua bruta de 20m3 alimentado por dos perforaciones que abastecerán la planta de tratamiento de la localidad.





  • Avance de obras de agua potable

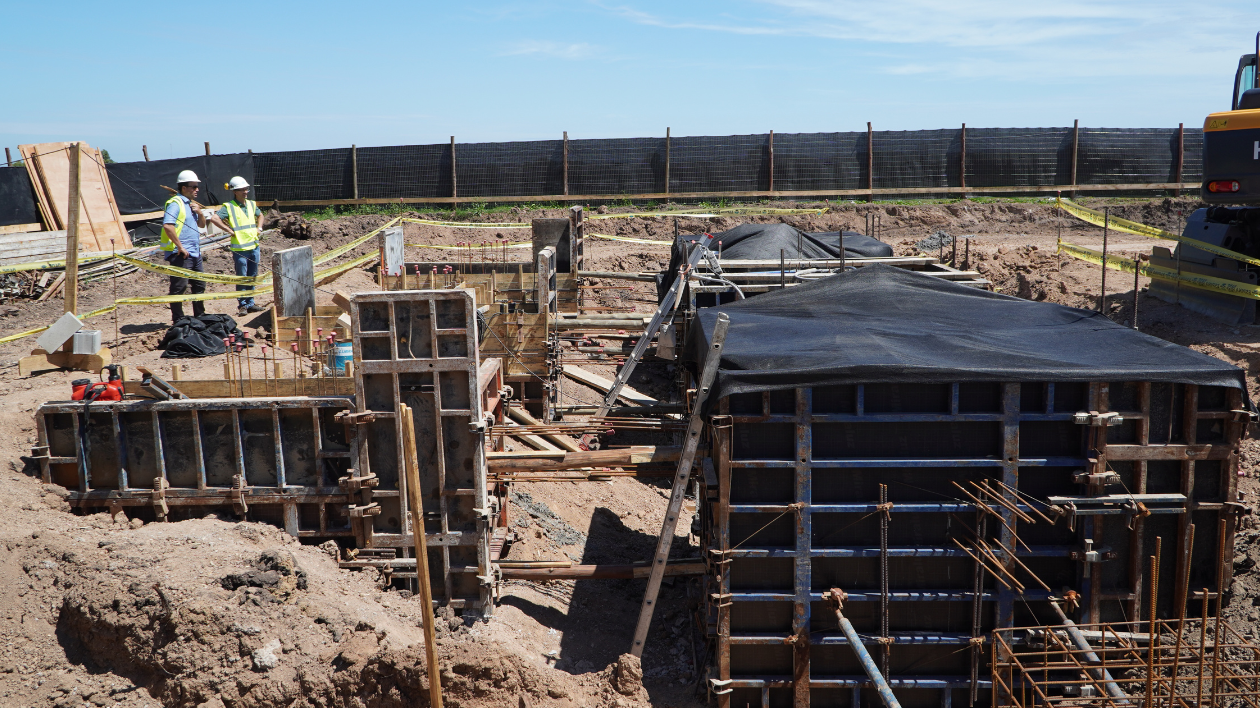

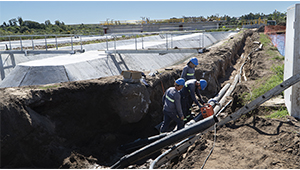

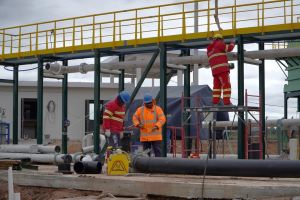

    Una nueva planta de tratamiento de agua potable se está construyendo en la ciudad de Young, Río Negro, en el marco de un proyecto que apunta a mejorar la calidad del suministro y aumentar la capacidad de producción de agua potable para la zona.



    OSE avanza en la construcción de la planta que estará ubicada en un predio situado en las afueras de la ciudad.

    Se implementará un sistema mejorado de tratamiento y se adecuarán las redes de aducción de agua bruta y de distribución de agua tratada.



    La infraestructura contará con todas las instalaciones requeridas para tratar 200m3/h con la posibilidad de ampliación a 300m3/h.

    En cuanto a la aducción de agua bruta, se pondrán en funcionamiento 4 perforaciones nuevas y se rehabilitarán 2 que ya estaban en funcionamiento.

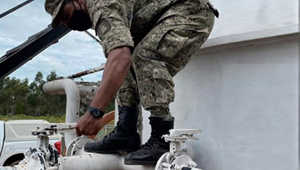

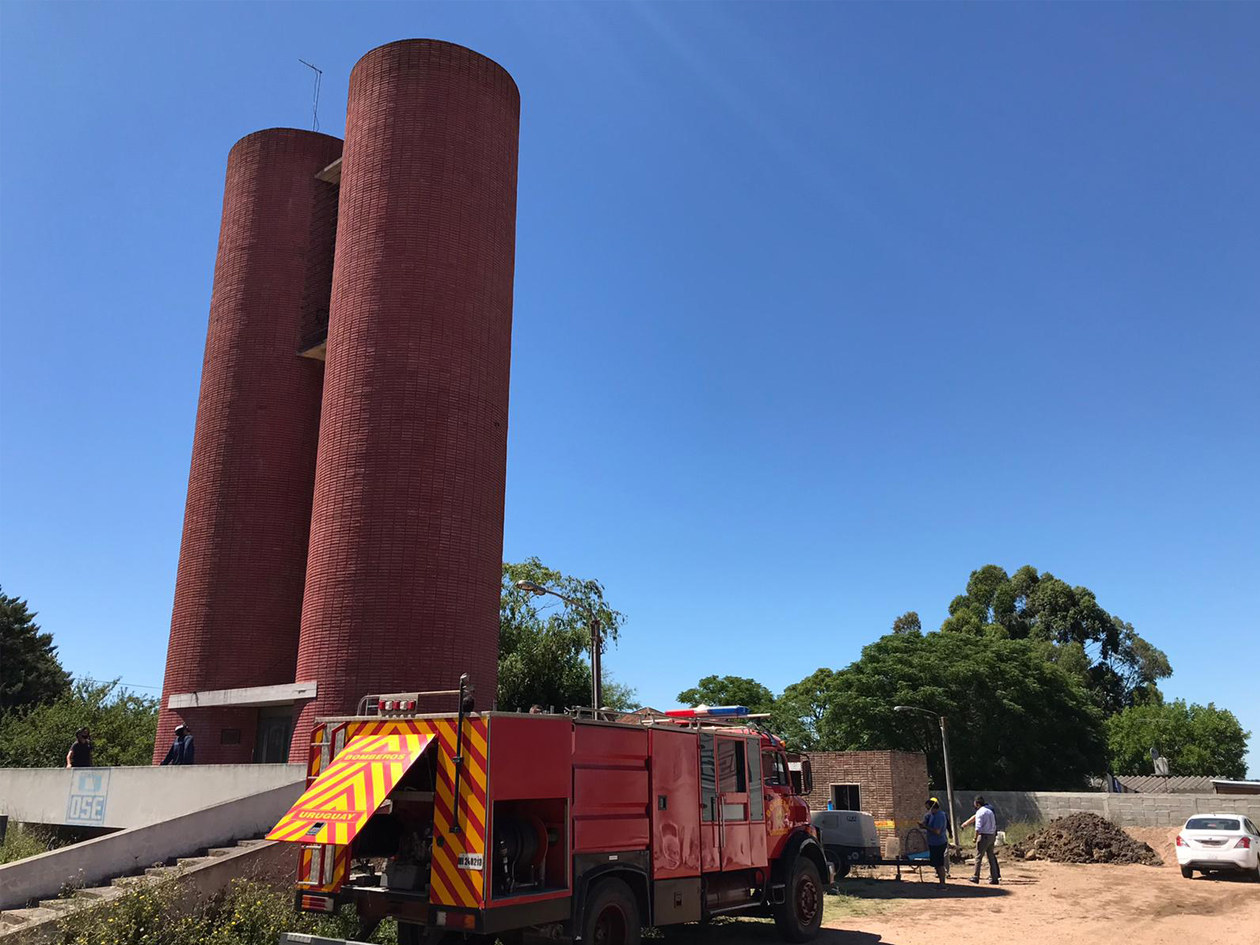

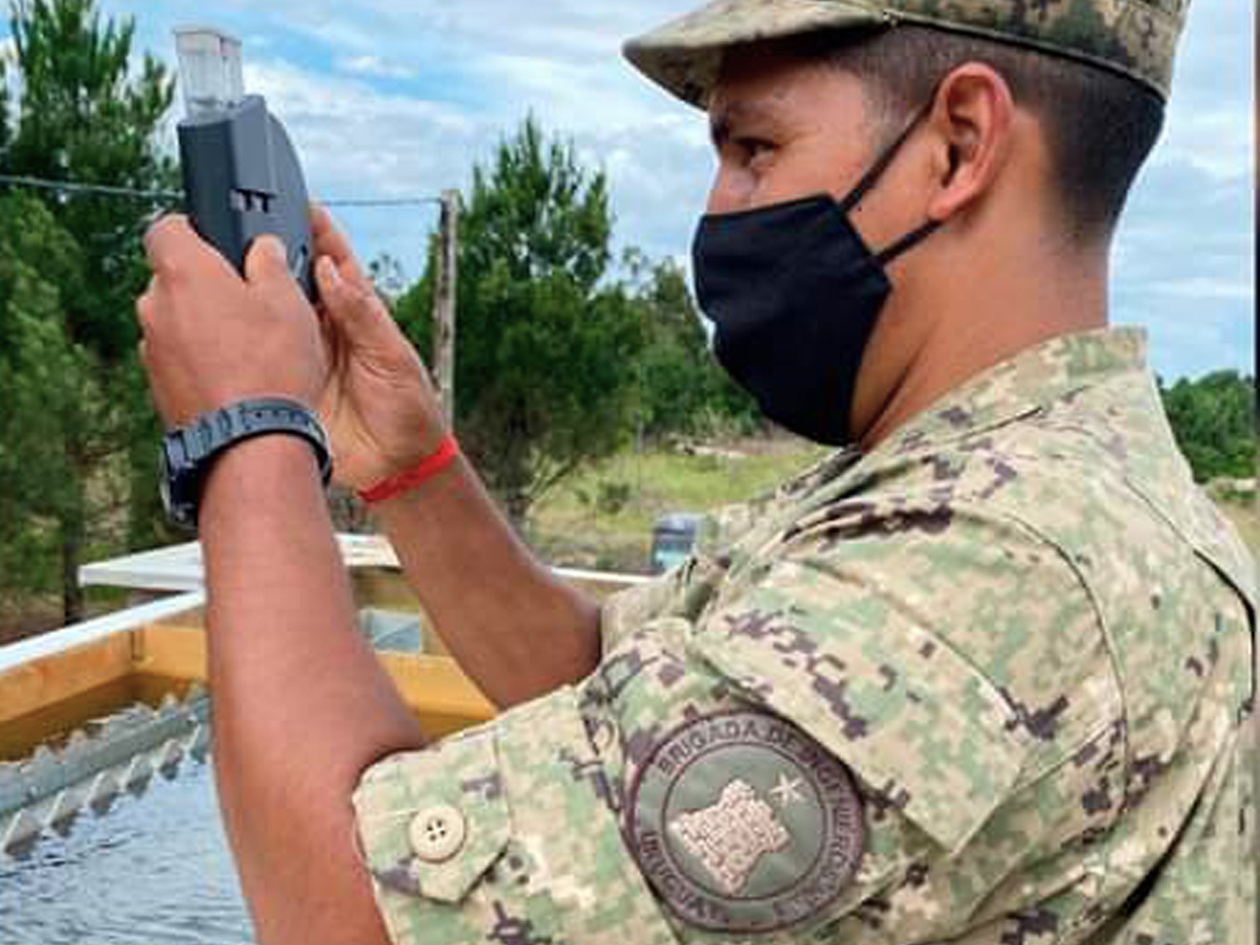

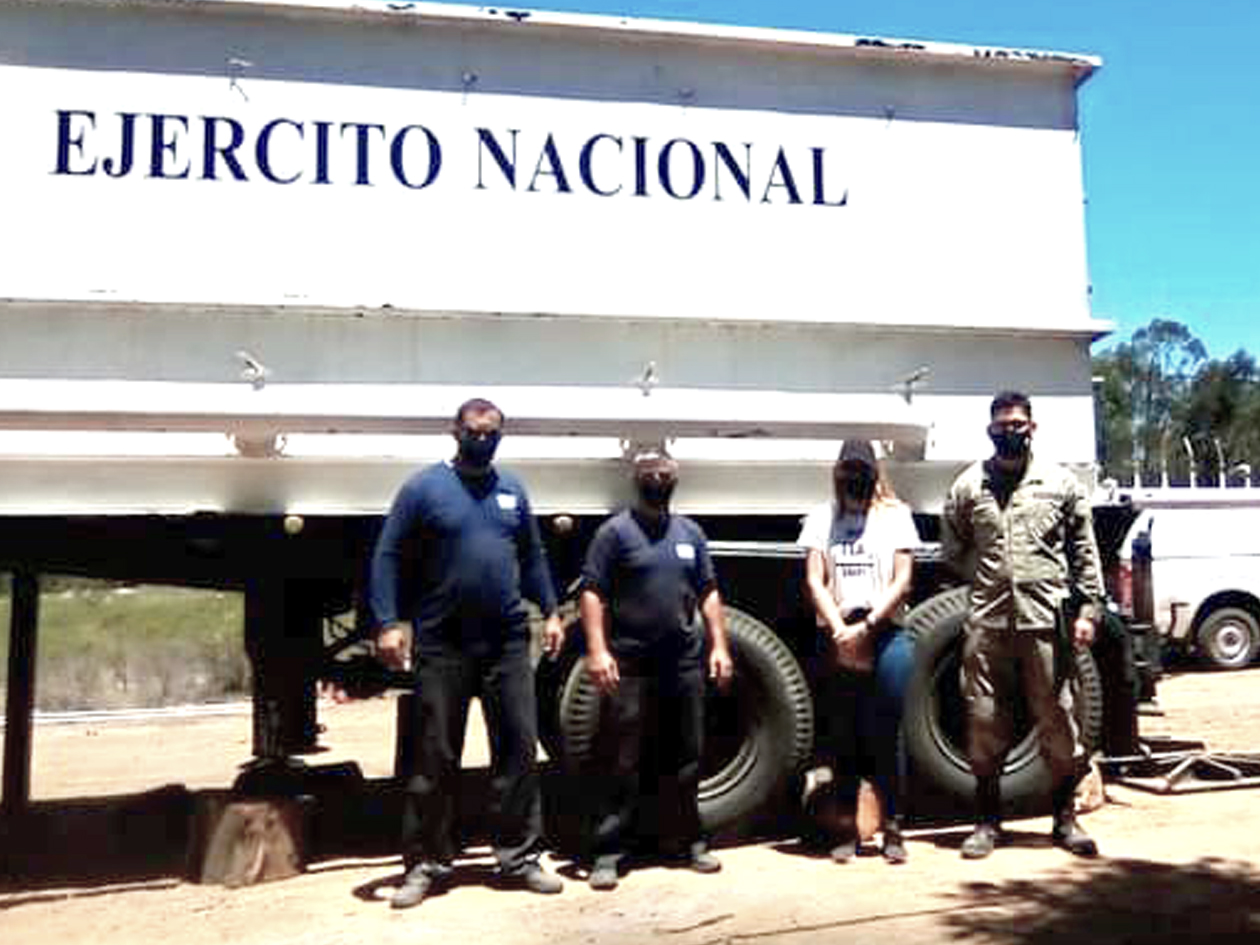

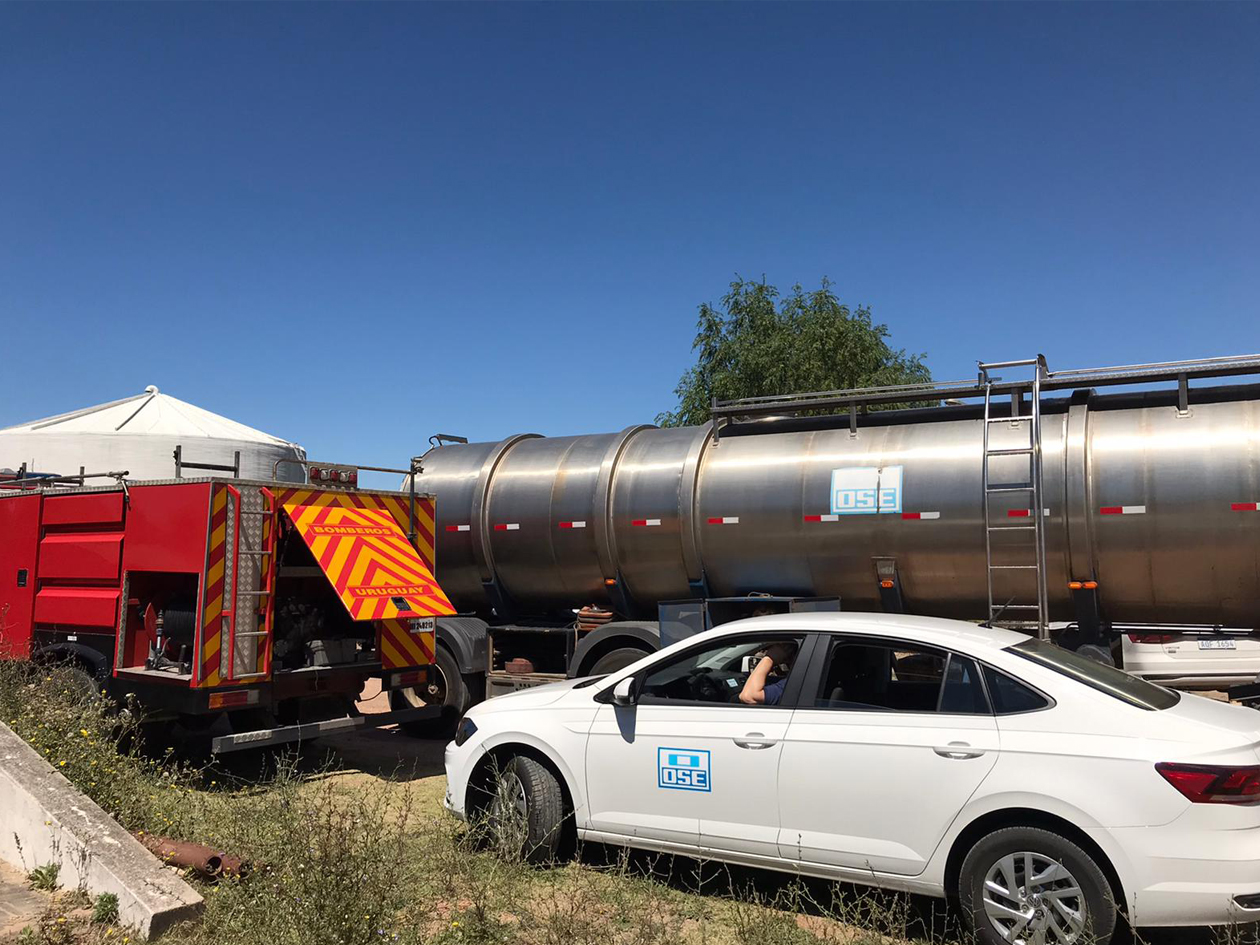

  • Encuentro entre OSE y el Ministerio del Interior


    OSE y el Ministerio del Interior coordinan acciones para reforzar la seguridad de las cuadrillas operativas.

    Las gerencias de Operaciones Técnicas y de Contexto Crítico y Emergencia de OSE se reunieron con representantes del Ministerio del Interior para avanzar en coordinaciones de seguridad para las cuadrillas que realizan tareas de mantenimiento y reparación en Montevideo.



    El área operativa cuenta con 50 cuadrillas aproximadamente que cumplen funciones a diario, muchas veces en zonas consideradas conflictivas desde el punto de vista de la seguridad. Es por tal razón, que se busca fortalecer el trabajo conjunto con la Policía Nacional para contar con un respaldo en las inmediaciones ante cualquier eventualidad, mientras se desarrollan las intervenciones.

    La coordinación interinstitucional apunta a establecer mecanismos de comunicación y apoyo preventivo, al igual que en el año 2024 donde se realizaron coordinaciones similares con éxito. Este encuentro tuvo como finalidad reforzar y actualizar esos protocolos de actuación ya que este tipo de medidas garantizan las condiciones de seguridad de quienes trabajan en campo.

  • OSE Evoluciona en tecnología

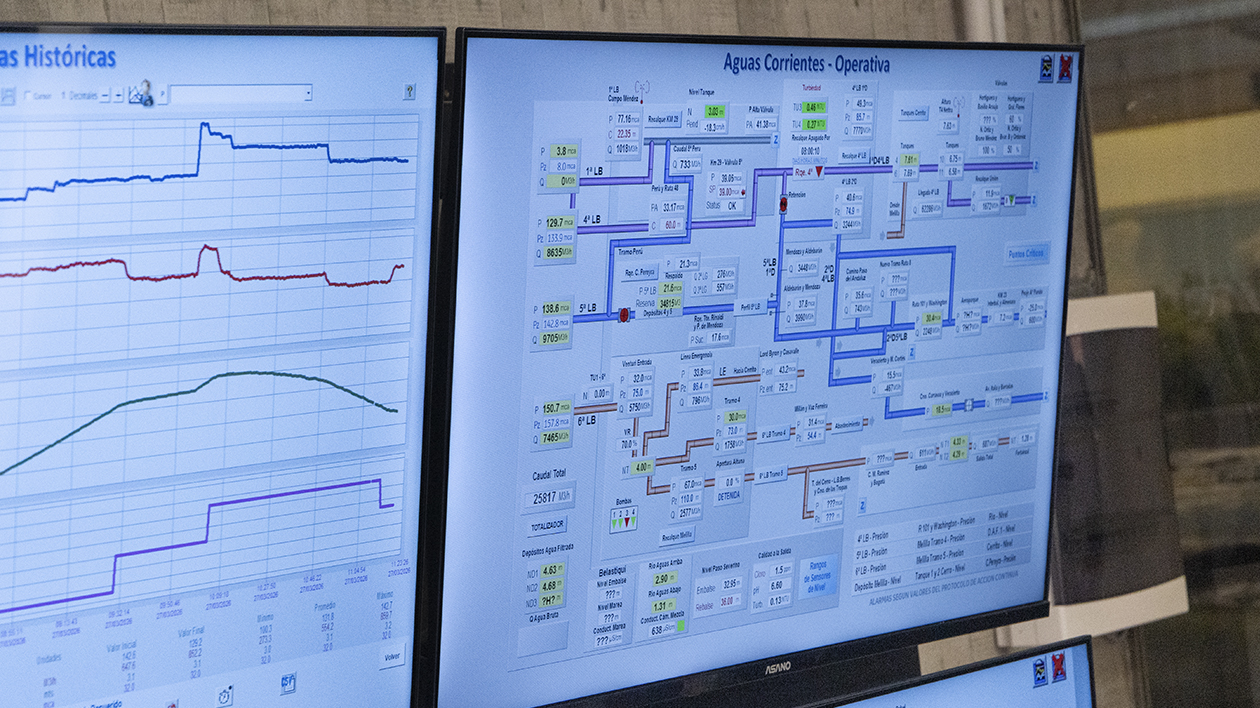

    La Gerencia de Tecnologías de la Información impulsa una forma de trabajo transversal entre los equipos de desarrollo informático de OSE, con el objetivo de que todas las personas conozcan los proyectos en marcha y compartan avances, evitando que la coordinación dependa únicamente de iniciativas individuales.

    “Queremos trabajar como un gran equipo y no de forma aislada”, señaló el gerente del área, Damián Pintos, destacando la importancia de organizar instancias institucionales que permitan ordenar, comunicar y proyectar el trabajo tecnológico del organismo.



    La jornada también fue aprovechada para compartir la línea estratégica de la Gerencia de TI, centrada en el desarrollo de aplicaciones para el ingreso de datos, herramientas orientadas a la visualización y transversalización de la información, y el fortalecimiento de plataformas que permitan mejorar la toma de decisiones y el acceso a la información en todo el organismo.

    En ese marco, se presentaron además los avances vinculados a los cambios estructurales impulsados por la Gerencia, entre ellos el proceso de migración hacia el Data Cloud de Antel, orientado a consolidar una arquitectura tecnológica moderna, escalable y centralizada para OSE.

    Asimismo, se destacó el trabajo que se viene realizando para ordenar y fortalecer dos de los procesos más sensibles para el funcionamiento cotidiano de TI: la gestión de pedidos de nuevas funcionalidades y el soporte a personas usuarias, buscando mejorar la coordinación interna, priorizar necesidades y brindar respuestas más ágiles y eficientes.

    Este tipo de instancias también tienen el fin de compartir avances estratégicos, como el trabajo conjunto con Antel orientado a una base de datos centralizada y nuevas soluciones de telemedida.

     El gerente hizo énfasis en construir la “arquitectura del futuro”, enmarcada en el proceso de transformación tecnológica que impulsa el programa OSE Evoluciona.

     En la jornada se realizaron presentaciones internas de distintos equipos y de las aplicaciones en las que se encuentran trabajando. Actualmente, algunas de las aplicaciones presentadas ya se encuentran operativas, mientras que otras continúan en etapa de desarrollo.

     La instancia sirve también como disparador para que herramientas que hoy están en producción y se utilizan solamente en algunas regiones pasen a tener alcance nacional.

DESTACADAS
  • Sustitución de tuberías

    OSE comunica a vecinos de barrios Landa y Artuzamunúa de esta ciudad que se están realizando trabajos de sustitución de tuberías del sistema de abastecimiento de agua potable y sustitución de conexiones en coordinación con la Intendencia. Los trabajos tendrán una duración aproximada de un mes.
  • OSE responde

    Continúan las reparaciones en la ciudad

    Las cuadrillas de OSE están realizando tareas de reparación y mantenimiento por las calles de Montevideo, para solucionar reclamos y garantizar el correcto suministro de agua en cada barrio.





    Aquí les presentamos un resumen de los reclamos realizados por los/as vecinos/as por falta de agua, y el avance de las intervenciones junto al tiempo promedio de ejecución.


    12 al 18 de abril

    Se resolvieron 1280 reclamos operativos por falta de agua a través de la ejecución de 388 órdenes de trabajo.
    Tiempo de resolución del 90% de los reclamos menos de 17.5 horas.


    5 al 11 de abril

    Se resolvieron 1485 reclamos operativos por falta de agua a través de la ejecución de 347 órdenes de trabajo.
    Tiempo de resolución del 90% de los reclamos menos de 17.7 horas.
    Final del formulario

    15 al 21 de marzo

    Se resolvieron 2077 reclamos operativos por falta de agua a través de la ejecución de 495 órdenes de trabajo.

    El 90% de los reclamos fue resuelto en menos de 19,2 horas.

    08 al 14 de marzo

    Se resolvieron 786 reclamos operativos por falta de agua a través de la ejecución de 334 órdenes de trabajo.

    El 90% de los reclamos fue resuelto en menos de 22,6 horas.

    01 al 07 de marzo

    Se resolvieron 1112 reclamos operativos por falta de agua a través de la ejecución de 352 órdenes de trabajo.

    El 90% de los reclamos fue resuelto como máximo en 21 horas.

    22 al 28 de febrero

    Se resolvieron 1.437 reclamos de clientes, para lo cual se ejecutaron 394 órdenes de trabajo.

    Si se consideran todos los reclamos el 90% se resolvió hasta en 16,4 horas.
  • Protocolo de sequías

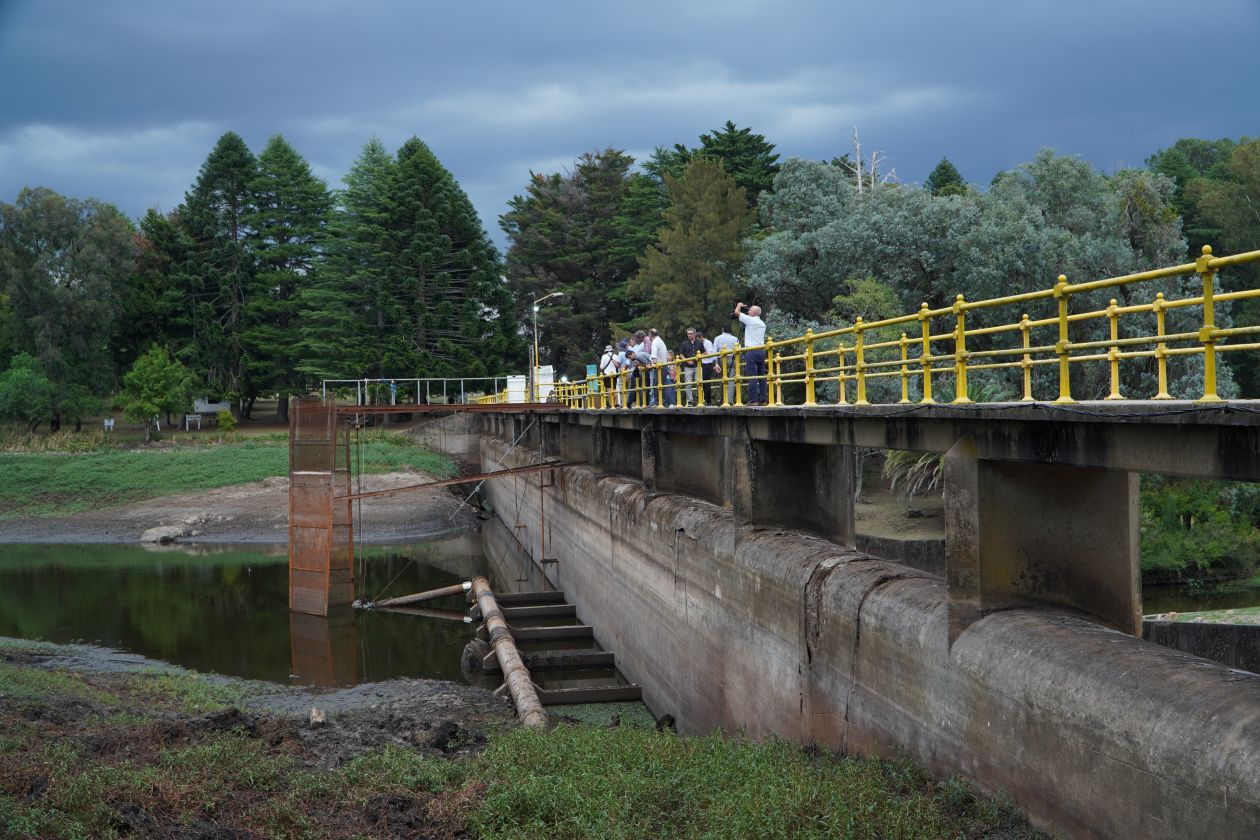

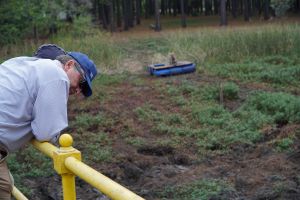

    Un informe técnico contratado en el año 2024, financiado por el Banco Interamericano de Desarrollo (BID) y entregado en junio de 2025 fue contundente: la presa de Casupá es una solución más robusta y confiable que Arazatí para asegurar el agua potable del área metropolitana frente a futuras sequías.

    El estudio, supervisado por Dinagua y OSE, comparó ambas alternativas estructurales ante un escenario de creciente demanda hacia 2035 y concluyó que Casupá permite mayor capacidad de almacenamiento y regulación, clave para enfrentar eventos críticos como la sequía de 2022-2023.

    En cambio, Arazatí presenta limitaciones técnicas ante situaciones extremas de escasez hídrica.

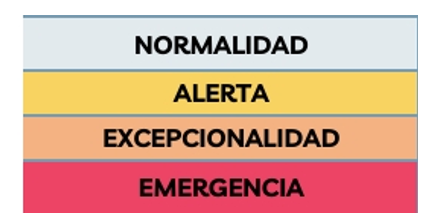

    La evaluación financiada por el organismo multilateral forma parte del nuevo Protocolo Específico de Sequías para Montevideo y Minas, elaborado en el marco del Protocolo Nacional de Sequías aprobado por el Ministerio de Ambiente en 2023.

    Además de proponer obras estructurales, el documento recomienda un programa urgente de reducción de pérdidas en la red de distribución, que puede ejecutarse más rápidamente y aportar mayor eficiencia al sistema.

    Con respaldo técnico y una mirada de largo plazo, el protocolo refuerza la necesidad de avanzar con soluciones sólidas como Casupá para garantizar el abastecimiento de agua potable ante el cambio climático.

    Adicionalmente, las autoridades consideraron otros informes técnicos complementarios que respaldan esta decisión, los cuales también se adjuntan para su consulta.

    Descarga de documentos
    1 - Resumen protocolo de sequía
    2 - Estudio Protocolo Específico de Sequía
    3 - Protocolo de Manejo de Reservas de Agua Bruta y Escenarios de Alerta
    4 - 2013 Estudio Aguasur
    5 - 2017 Estudio Hazen
    6 - 2022 Mekorot
    7 - 2025 Inorme modelacion IMFIA
    8 - Plan Director Montevideo
    9 - 1970-Estudio-OEA-recursos hídricos
    10 - Consideraciones acerca del Proyecto Arazatí
    11 - Resumen Ejecutivo BID
    12 - Costos y presupuesto proyecto Casupá
